5月16日,渭南二黄灌区春灌结束,安装队迅速启动检修工作,全力应对“水泵机组解体大修”“全系统体检”及“6月初完成检修并试运行”的严峻挑战。

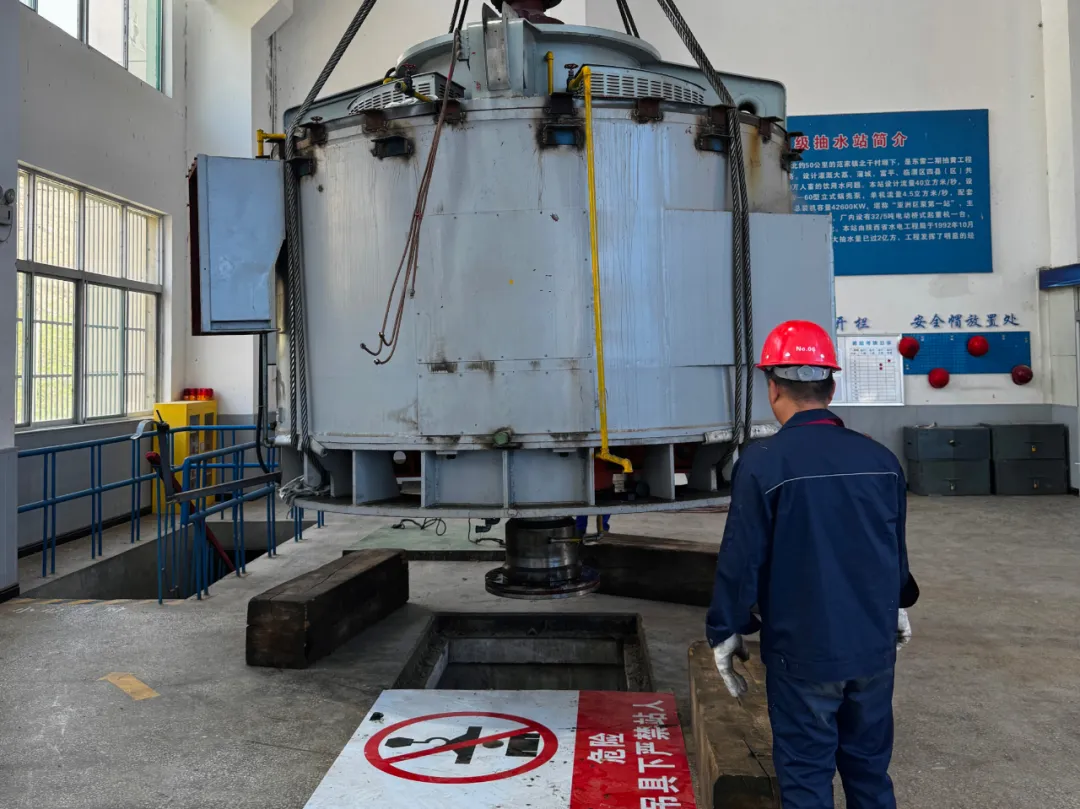

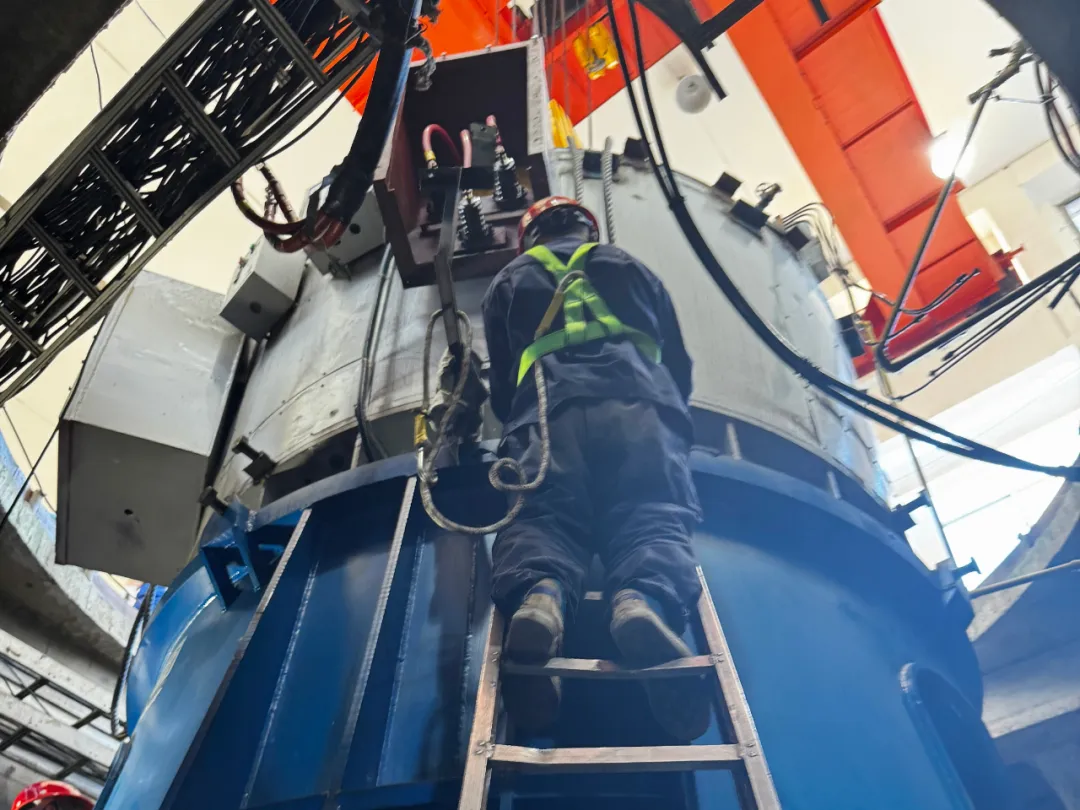

此次检修涵盖二级站2#机组大修、泵站电气设备校验、水泵抗磨喷涂及线路维护等工作。由于春灌期间设备长时间高负荷运转,轴承磨损、密封件失效、线路安全等问题频发,进一步增加了检修难度。为保质保量按时完成任务,安装队在停机后第一时间安排部署,明确任务分工,细化流程标准,制定“两班倒”“突击加班”的高强度作业计划,将任务细化到天、责任到人。

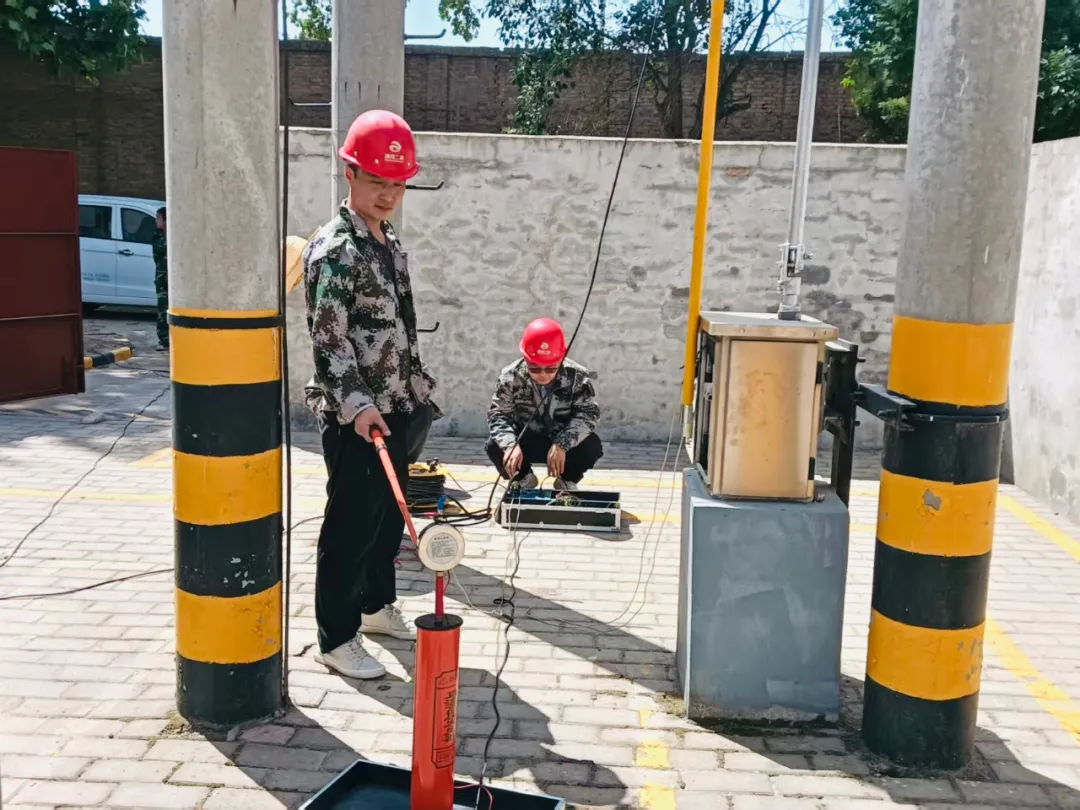

检修现场,检修人员身穿工作服,手持各类专业工具,仔细检查设备的每一个零部件,对磨损严重的部件进行更换,对松动的螺丝进行紧固;对线路进行隐患排查及清障消缺;对电气设备进行细致校验,不放过任何一个隐患点。
为确保检修安全,检修班组制定了严密的安全管理制度。每日班前会上分析风险、发放防护装备,高危作业执行“一人作业、一人监督”,并配备应急救援设备,确保遇到突发情况时能够迅速反应、有效处置。“越是时间紧、任务重,越要把安全放在第一位,任何违规操作都可能造成无法挽回的后果”安装修试总队队长曹斌军在检修工作动员会上反复强调。
目前,设备检修与线路维护工作已全面展开。下一步,检修人员将继续保持严谨细致的工作态度,严格按照检修计划和标准,高质量完成各项检修任务,确保设备以最佳状态迎接夏灌任务,为农业生产保驾护航。(供稿:渭南二黄灌区)
